최근 뉴스에서 '부동산 PF', 'PF 위기'라는 단어를 자주 접해보셨을 겁니다. PF는 ‘프로젝트파이낸싱(Project Financing)’의 약자로, 대규모 사업을 수행하는 기업에 필요한 금융 기법인데요. 개인과는 직접적으로 관계가 없다고 생각할 수 있지만, 경제 흐름을 전체적으로 보는 눈을 기르기 위해서는 꼭 알아 둬야 할 개념입니다. 이번 글에서는 PF란 무엇인지와 국내 부동산 PF의 구조, 최근 부동산 PF 위기의 원인, 그리고 정부의 대책 방안에 대해 자세히 살펴보겠습니다.
PF(프로젝트파이낸싱)이란?

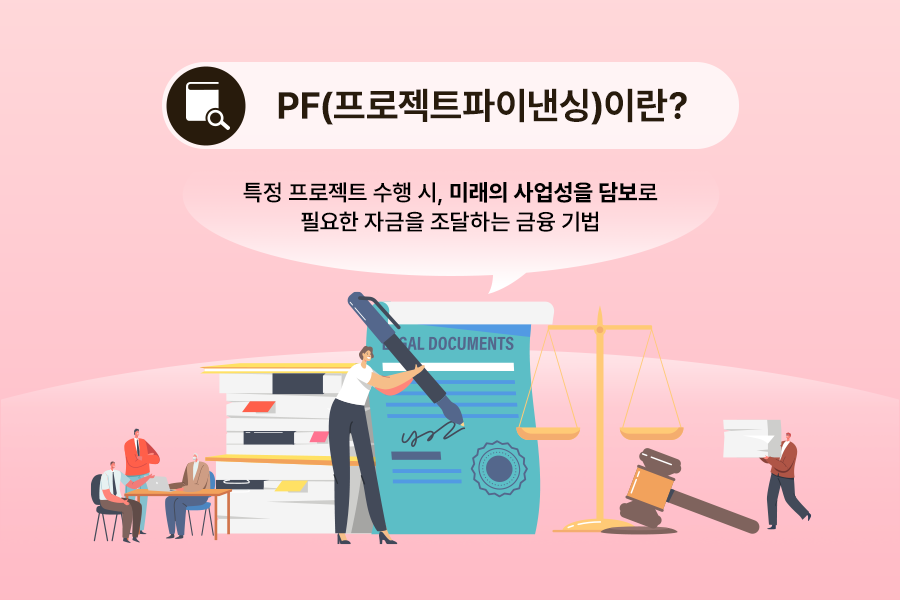

프로젝트파이낸싱(Project Financing)은 특정 사업(프로젝트)을 수행할 때 필요한 자금을 미래의 수익성에 기초해 조달하는 금융 기법입니다. 이는 주로 부동산 개발이나 인프라 구축 같은 대규모 사업에서 사용되며, 자금 상환은 프로젝트에서 발생하는 수익으로 이루어집니다.
따라서 프로젝트파이낸싱에서는 프로젝트의 사업성 평가가 매우 중요합니다. 금융기관은 개발계획 초기 단계부터 참여해 프로젝트의 수익성, 업체의 사업 수행 능력 등을 심사합니다. 대출 상환이 프로젝트 수익에 의존하기 때문에 프로젝트의 캐시플로우를 안정적으로 유지하는 것이 중요하며, 이를 방해할 수 있는 모든 요소는 리스크로 간주합니다.
프로젝트파이낸싱의 특징

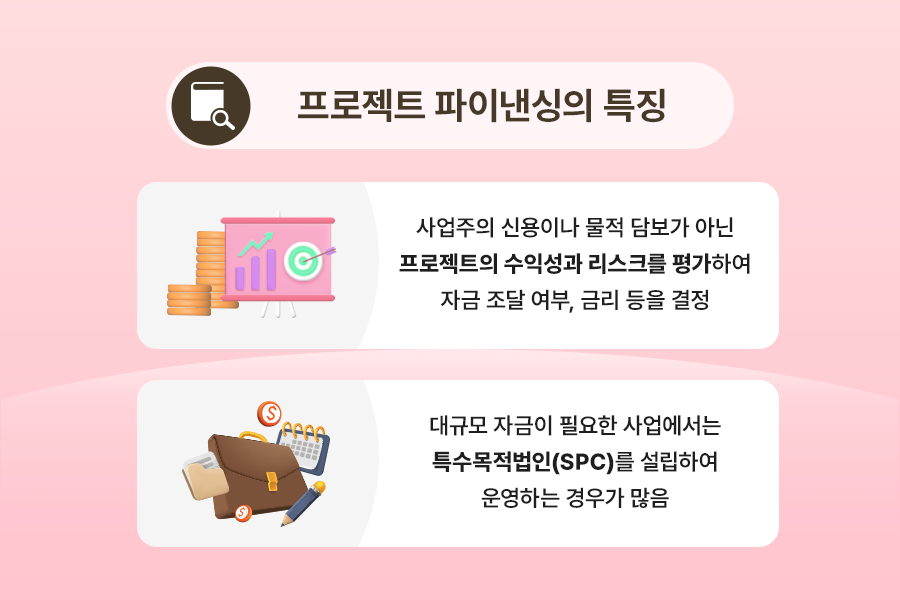

프로젝트파이낸싱의 특징을 좀 더 자세히 살펴볼까요? 일반적으로 대출은 차주(돈을 빌리는 사람)의 신용이나 물적 담보를 보고 돈을 빌려주지만, 프로젝트파이낸싱은 프로젝트의 수익성과 리스크를 평가하여 자금 조달 여부, 금리 등을 결정합니다.
또한 대규모 사업에서는 특수목적법인(Special Purpose Company, SPC)을 설립해 운영하는 경우가 많으며, 사업 초기 자금을 빌려주는 브릿지 대출(Bridge Loan)과 본 PF로 나뉘기도 하죠.
우리나라 부동산 프로젝트파이낸싱의 구조

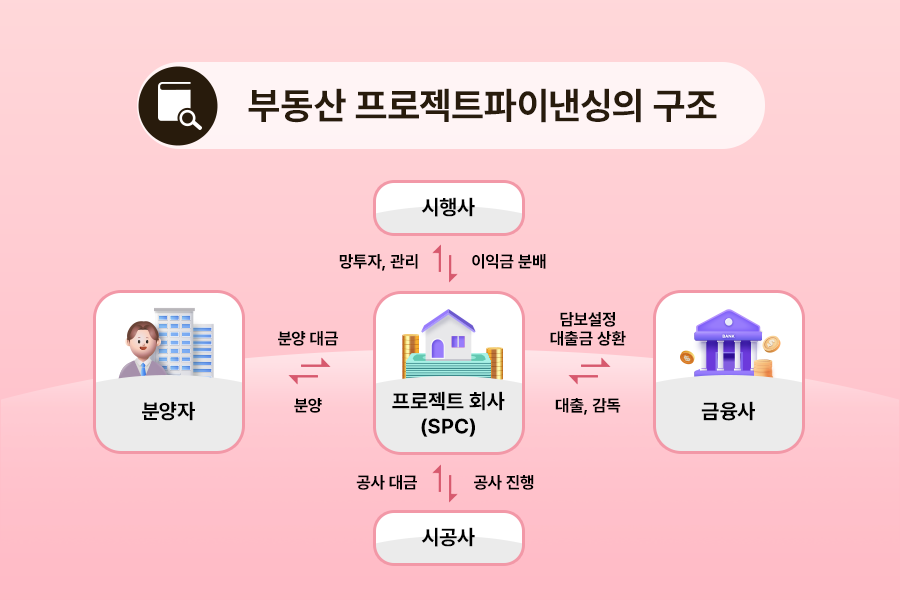

우리나라에서 프로젝트파이낸싱은 주로 부동산 PF를 의미합니다. 부동산 PF는 시공사가 책임 준공을 보증하고, 금융권이 일부 위험을 부담하는 구조로 이루어지는데요. 착공 전 단계에서 토지 매입 및 인허가를 위한 브릿지론이 실행되고, 이후 공사 단계에서 본 PF 대출이 실행되는 경우가 많습니다. 분양 대금은 본 PF 대출 상환과 공사 대금으로 사용되며, 준공 후에는 잔금 납입으로 대출 상환이 완료됩니다.
분양이 순조롭게 이루어진다면, 분양자로부터 받는 분양 대금은 PF의 일부 상환과 공사대금으로 사용됩니다. 준공과 입주가 이루어지는 준공 후 단계에서는 분양자들이 입주하면서 납입하는 잔금으로 본PF 대출 상환이 완료되고, 부동산 개발사업의 수익이 실현되죠.
즉, 부동산 PF의 상환과 수익 실현은 분양 대금에 의존하기 때문에, 공사와 분양, 입주까지 완료되어야만 위험이 사라집니다. 부동산 개발사업의 기간은 통상 3~5년으로, 이 기간 동안 부동산 경기 변동이나 준공 불확실성 등의 다양한 위험에 노출됩니다.
국내 ‘부동산 PF 위기’의 발생 원인

최근 부동산 PF 문제가 심각한 경제적 위험 요소로 대두되고 있습니다. 금융감독원 자료에 따르면 PF 익스포저(대출+보증)는 2019년 100조원 미만에서 2024년 약 160조원으로 급증했다고 하는데요.
부동산 PF 문제의 근본 원인은 낮은 자기자본과 높은 보증 의존도로 인한 재무구조의 취약성입니다. 시행사는 총사업비의 3%에 불과한 자본을 투입하고 나머지는 부채로 충당합니다. 사업 자금을 미리 확보한 뒤 진행하는 것이 아니라, 단계적으로 자금을 조달하며 앞선 대출을 상환하는 구조이죠.
따라서 부동산 시장 침체, 고금리, 공사 비용 증가 등의 요인으로 개발사업의 수익성이 떨어지면, 자금 조달 구조의 취약성이 드러나면서 PF의 위험이 증가합니다. 특히, 브릿지론 단계에서 사업 중단이나 본 PF 조달 실패 시 금융사에 큰 손실을 초래할 수 있습니다.
PF 위기 개선을 위한 정부 대책 방안

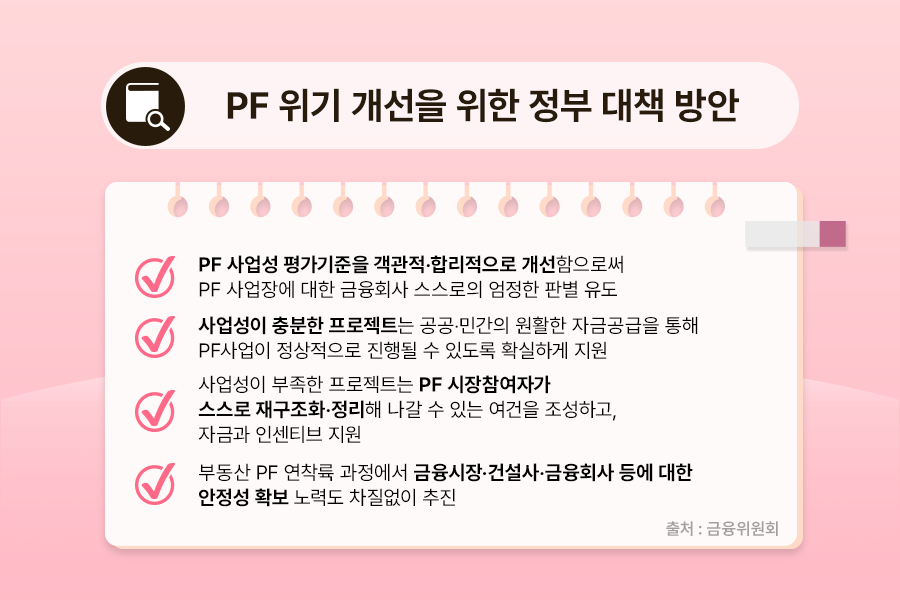

정부는 국내 부동산 PF 위기를 개선하기 위해 다양한 대책을 마련하고 있습니다. 지난 5월에는 금융위원회와 금융감독원이 그간 추진해 온 부동산 PF 연착륙 조치를 확대‧보완한 <부동산 PF의 질서 있는 연착륙을 위한 향후 정책 방향>을 발표하기도 했는데요. 주요 내용은 아래와 같습니다.
① PF 사업성 평가기준 개선
금융업권의 PF 사업성 평가 기준을 개선하여 객관적이고 합리적인 사업성 평가를 통해 사업장이 양호한지 여부를 엄정하게 판별할 수 있도록 유도할 계획입니다. 브릿지론과 본 PF 외에도 유사한 위험성을 지닌 토지담보대출과 채무보증 약정을 추가하여 평가 대상을 확대하고, 평가 등급을 세분화하여 사업성 부족한 사업장에 대한 체계적인 정리를 추진합니다.
② 정상 PF 사업장에 대한 자금 공급 지원
브릿지론의 본 PF 전환 시 필요한 자금을 지원하고, 공사비용 등 추가 자금이 필요한 본 PF 단계의 사업장에도 자금 공급을 확대할 예정입니다. 이를 위해 주택도시보증공사(HUG)와 주택금융공사 등이 PF 사업자 보증을 확대하고, 건설공제조합의 PF 사업자 보증 프로그램을 신설하여 비주택 PF 사업장도 지원합니다. 또한, PF 정상화 펀드를 통해 추가 자금 공급을 추진합니다.
③ 사업성 부족 사업장의 재구조화 유도
또한 금융회사가 자체적으로 체계적인 재구조화 및 정리를 추진할 수 있도록 여건 마련에도 노력할 계획입니다. PF 대주단 협약의 만기 연장 동의 요건을 강화하고, 연체 이자의 상환 원칙을 개선하여 금융회사의 적극적인 재구조화를 유도합니다.
④ 시장 및 금융회사, 건설사 영향 최소화
금융회사의 한시적 규제 완화 등을 통해 부동산 PF 시장에 민간 자금 공급을 촉진하고 원활한 재구조화와 정리를 유도하는 계획도 있습니다. 부실화된 사업장에 신규 자금을 지원하는 경우, 기존의 PF 채권과는 달리 건전성 분류를 정상으로 허용하여 금융회사가 적극적으로 자금 공급에 나설 수 있도록 지원합니다.
정부는 이러한 대책들을 통해 PF 리스크를 줄이고, 시장의 불안을 완화하며, 부동산 PF의 질서 있는 연착륙을 유도할 계획입니다. 향후 금융위와 금감원, 국토부 등 관계기관과 금융·건설업계가 합동 TF를 운영하여 지속적인 소통과 추가 필요 조치를 발굴해 나갈 것입니다.
프로젝트파이낸싱은 대규모 사업의 자금 조달에 중요한 금융 기법입니다. 하지만 구조적인 취약성과 시장의 흐름으로 인해 위기가 발생할 수도 있습니다. 건전한 PF 시장을 위해 기업과 정부가 함께 노력해야 할 것입니다.
